Hace poco analizamos cuánta energía consume un centro de datos y qué tecnologías permiten reducir la demanda asociada a su funcionamiento. Sin embargo, la sostenibilidad de un CPD empieza antes de que se encienda el primer servidor: existe una infraestructura física que hay que construir, y su estructura implica materiales, emisiones, movimientos logísticos y tiempo de ejecución.
En ese contexto, el hormigón prefabricado plantea una decisión de ingeniería y construcción industrializada. Trasladar parte de la producción desde la parcela hasta una planta puede influir en el control dimensional, la planificación, el montaje, la generación de residuos y el carbono incorporado de la estructura.
Por eso, si quieres saber qué tener en cuenta al elegir hormigón prefabricado para construir un data center, hay que mirar más allá de la velocidad de montaje. Las ventajas reales dependen de cómo se resuelvan el sistema estructural, las instalaciones MEP, las uniones, la logística, la fabricación y la documentación ambiental.
Qué distingue al hormigón prefabricado del sistema constructivo tradicional en un data center
El hormigón prefabricado desplaza una parte relevante de la producción estructural desde la obra hasta una fábrica, donde geometría, armaduras, insertos y acabados pueden controlarse antes del montaje. En un centro de datos, esta industrialización exige coordinar con antelación tolerancias, conexiones, reservas e interfaces con las instalaciones MEP.
Cuando comparas una estructura prefabricada con otra ejecutada principalmente in situ, la diferencia va bastante más allá del lugar donde fragua el hormigón. Cambia también el momento en que se toman muchas decisiones del proyecto.
Pilares, vigas, placas y paneles llegan a obra preparados para formar parte de una secuencia de montaje previamente definida. Esto favorece la repetibilidad geométrica y permite incorporar desde fábrica determinados huecos, insertos o reservas. En un data center, donde bandejas eléctricas, tuberías, conductos de climatización y otros sistemas MEP comparten el espacio con la estructura, esa precisión puede evitar intervenciones posteriores difíciles de coordinar.
A cambio, el proyecto tiene que madurar determinadas decisiones antes de empezar a fabricar. La posición de un paso, una ménsula o una conexión no puede tratarse con la misma flexibilidad que una modificación menor ejecutada directamente en obra. No es un defecto del sistema, sino una consecuencia lógica de industrializar la producción: cuanto más se desplaza el trabajo hacia fábrica, mayor importancia adquiere la definición previa.
En España, el proyecto y la ejecución de elementos prefabricados están sujetos al Código Estructural, que contempla condiciones relativas a transporte, manipulación, montaje y uniones (Real Decreto 470/2021). La UNE-EN 13369:2024 establece, además, reglas comunes aplicables a los productos prefabricados de hormigón (AENOR, 2024).
Hormigón prefabricado · coordinación de proyecto
Qué debes comprobar al integrar hormigón prefabricado en el proyecto
El prefabricado no depende solo del elemento estructural. Tolerancias, uniones, reservas para instalaciones, secuencia de montaje y documentación técnica deben coordinarse con suficiente antelación para que fabricación y ejecución respondan a lo previsto en proyecto.
| Criterio | Hormigón prefabricado | Qué deberías comprobar |
|---|---|---|
| Control dimensional | Producción repetitiva sobre moldes y procesos controlados. | Tolerancias declaradas y compatibilidad con proyecto. |
| Uniones | Conexiones definidas como parte del sistema estructural. | Detalles, transmisión de esfuerzos y ejecución prevista. |
| Coordinación MEP | Huecos e insertos pueden incorporarse antes del montaje. | Modelo coordinado y reservas congeladas a tiempo. |
| Montaje | Secuencia basada en transporte, izado y fijación de elementos. | Accesos, grúas, acopios y orden de montaje. |
| Documentación | El producto dispone de documentación técnica propia. | Prestaciones declaradas y adecuación al proyecto. |
Lectura técnica: el valor del prefabricado depende de que proyecto, producción y montaje estén coordinados como un único sistema. Tolerancias, conexiones, huecos, insertos y secuencia de obra deben quedar definidos con suficiente antelación para evitar incompatibilidades que aparezcan cuando los elementos ya están fabricados.

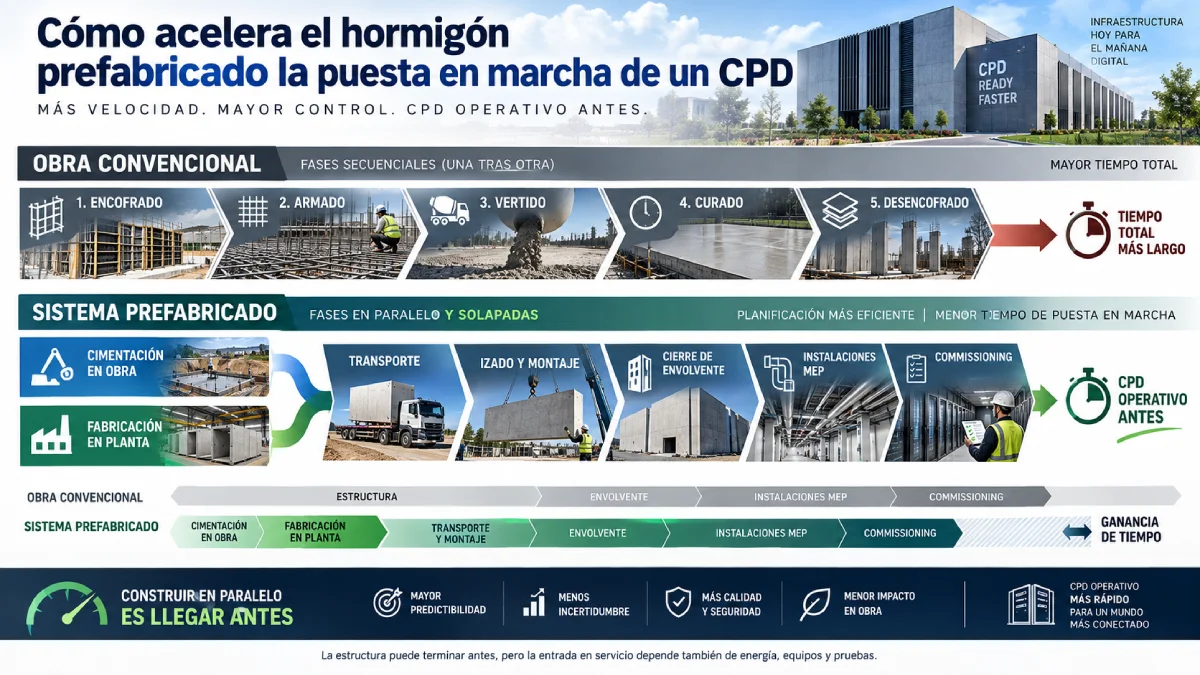

De qué manera adelanta la puesta en marcha de un CPD el hormigón prefabricado
La principal ventaja de plazo surge cuando la fabricación de los elementos prefabricados avanza en planta mientras en el solar se ejecutan los movimientos de tierra y la cimentación. Esta superposición permite acortar determinadas fases de la obra y anticipar el momento en que la estructura queda disponible para continuar con cerramientos e instalaciones.

En una ejecución convencional, encofrado, armado, hormigonado, curado y desencofrado forman parte de una secuencia que se desarrolla mayoritariamente sobre la parcela. Con la construcción industrializada, parte de ese trabajo se traslada a fábrica y puede coordinarse en paralelo con la obra civil.
¿Dónde puede ganarse tiempo?
- Fabricación de pilares, vigas, forjados o paneles mientras avanzan las cimentaciones
- Montaje de elementos una vez preparados los apoyos y accesos para transporte e izado
- Cierre progresivo de estructura y envolvente para facilitar la entrada de las instalaciones MEP
- Menor dependencia de determinadas operaciones húmedas y de sus tiempos de ejecución en obra
- Mayor previsibilidad del calendario cuando diseño, fabricación, logística y montaje se coordinan desde el inicio.
Esta ventaja tiene un límite importante: terminar antes la estructura no significa que el centro de datos pueda entrar inmediatamente en funcionamiento. La conexión eléctrica, los equipos UPS, la refrigeración, las instalaciones mecánicas y eléctricas, las pruebas y el commissioning pueden seguir condicionando la fecha final de puesta en servicio.
Por eso, el valor del prefabricado está menos en prometer un número concreto de semanas y más en solapar fases que tradicionalmente serían sucesivas. Cuando esa coordinación se resuelve desde el proyecto, puedes disponer antes de un edificio preparado para recibir las instalaciones técnicas que harán posible su operación.

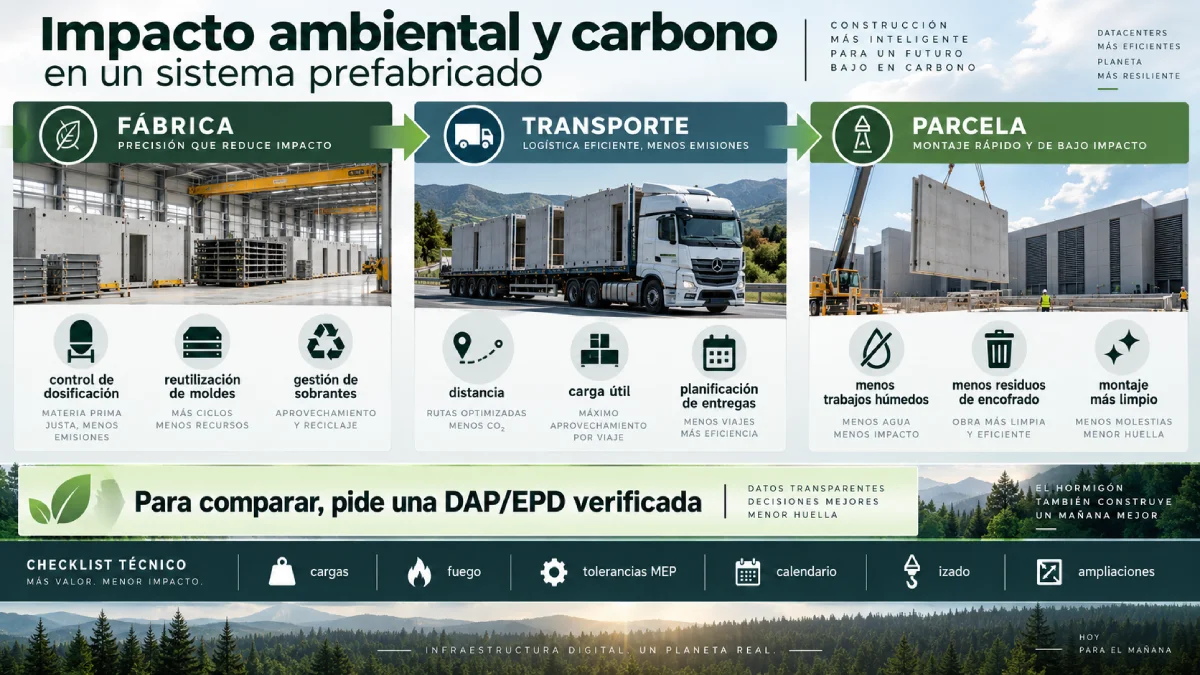

Por qué reduce el impacto ambiental de la obra la construcción con elementos estructurales prefabricados
La prefabricación puede reducir determinados impactos locales porque traslada a fábrica operaciones que, en un sistema convencional, se realizarían directamente sobre la parcela. Esto permite controlar mejor materiales, moldes, agua y sobrantes, al tiempo que disminuyen algunas actividades húmedas y provisionales durante la ejecución.

Es importante separar este efecto de la huella de carbono del producto. Una obra puede generar menos residuos o requerir menos operaciones en el solar y, aun así, necesitar una evaluación específica de las emisiones asociadas a materiales, fabricación y transporte.
¿Qué puede cambiar en la obra?
- Menos operaciones de hormigonado directo sobre la parcela
- Menor uso de determinados encofrados temporales
- Gestión más controlada de sobrantes y materiales en planta
- Reducción de algunas tareas repetitivas de armado, vertido y curado en obra
- Concentración de maquinaria y personal en transporte, izado, estabilización y conexiones
- Menor duración de determinadas fases constructivas cuando el montaje está bien coordinado.
Desde el punto de vista de la sostenibilidad de la obra, esta organización puede ayudar a reducir residuos, molestias locales y consumo de recursos asociados a determinadas operaciones ejecutadas in situ. La ventaja aparece, sobre todo, cuando el proceso industrial permite repetir, controlar y optimizar tareas que en obra presentan mayor variabilidad.
El transporte sigue formando parte del balance
El prefabricado necesita trasladar vigas, pilares, forjados o paneles mediante vehículos pesados, por lo que no puede asumirse que el impacto logístico será siempre menor. La distancia entre fábrica y obra, las dimensiones de las piezas, la ocupación de cada transporte y la planificación de las entregas condicionan el resultado final.
En la práctica, industrializar significa redistribuir parte del impacto ambiental de la parcela hacia un proceso de fabricación controlado. Para valorar si esa reorganización supone una mejora real, debes analizar qué operaciones se eliminan de la obra, cuáles pasan a fábrica y qué exigencias de transporte incorpora el sistema.
Cómo contribuye la construcción industrializada a reducir la huella de carbono del proyecto
Prefabricar hormigón no significa automáticamente fabricar hormigón con menos carbono incorporado. La huella de carbono depende de la composición de la mezcla, el cemento, el clínker, el acero, la geometría de las piezas, la energía de fabricación, las pérdidas de material y el transporte asociado al proyecto.
Aquí lo mejor es pasar de las afirmaciones generales, a datos registrados y reales. Una Declaración Ambiental de Producto, conocida como DAP o EPD, cuantifica determinados impactos ambientales mediante reglas normalizadas y permite conocer qué etapas del ciclo de vida, unidades y datos de producción se han considerado.
Esto resulta especialmente útil al comparar productos que pueden parecer semejantes desde el punto de vista estructural. Dos elementos prefabricados capaces de resolver la misma función pueden presentar resultados ambientales distintos según el cemento empleado, la cantidad de material, la procedencia del acero, la eficiencia de la planta o la geometría optimizada de la sección.
La gama Green Spine Line® dispone de la GlobalEPD EN 16757-030 verificada por AENOR. La documentación aplica marcos normalizados como EN 15804 y EN 16757 y utiliza datos de producción de la planta de Tauste, lo que permite consultar indicadores ambientales bajo una metodología definida (AENOR, 2026).
Si estás comparando sistemas, esta documentación es mucho más útil que una declaración genérica de bajas emisiones. En este contexto se encuentra TecnyData®, línea de hormigón prefabricado para la construcción para data centers, desarrollada por Tecnyconta para proyectos de centros de datos. La evaluación técnica debe seguir apoyándose en prestaciones documentadas y en su adecuación concreta al proyecto.
La Guía de aplicación del Código Estructural a la edificación recuerda, además, la importancia de trasladar las prescripciones reglamentarias al proyecto, ejecución y control de las estructuras de hormigón (CTE, 2026). La documentación ambiental debe entenderse con la misma lógica: su valor reside en permitir comparar datos definidos, no en convertir una característica comercial en una conclusión universal.
Antes de elegir un sistema prefabricado para un data center, revisa:
Hormigón prefabricado · documentación técnica
Qué documentación deberías pedir antes de validar la solución prefabricada
La revisión no debería quedarse en planos generales o prestaciones aisladas. Conviene relacionar cada requisito del proyecto con un documento, dato o estrategia concreta que permita comprobar estructura, montaje, coordinación, impacto ambiental y posibles ampliaciones.
| Qué revisar | Qué documento o dato pedir | Por qué importa |
|---|---|---|
| Capacidad estructural y cargas | Memoria de cálculo y prestaciones. | Comprueba la adecuación a equipos y usos previstos. |
| Fuego | Justificación de resistencia requerida. | Permite verificar el comportamiento exigido al sistema. |
| Tolerancias y MEP | Planos coordinados y especificación dimensional. | Reduce interferencias durante montaje e instalaciones. |
| Producción y calendario | Plan de fabricación. | Permite comprobar que el suministro encaja con la obra. |
| Transporte e izado | Estudio logístico y plan de montaje. | Confirma accesos, pesos y medios necesarios. |
| Documentación ambiental | DAP/EPD verificada. | Facilita comparar carbono incorporado con criterios comunes. |
| Ampliaciones | Estrategia estructural y detalles de conexión. | Permite valorar futuras fases del CPD. |
Diseño
Estructura, fuego y coordinación
La documentación debe permitir contrastar cargas, resistencia requerida, tolerancias y coordinación con instalaciones.
Ejecución
Fabricación, transporte y montaje
El calendario de producción y la logística deben comprobarse contra accesos, pesos, medios y secuencia prevista en obra.
Ciclo del proyecto
Impacto ambiental y ampliaciones
La DAP/EPD y la estrategia de conexión ayudan a comparar impacto incorporado y a valorar futuras fases del CPD.
Lectura técnica: pedir documentación no es un trámite administrativo. Cada documento debería responder a una comprobación concreta: capacidad estructural, fuego, coordinación, fabricación, logística, impacto ambiental o ampliabilidad. Si no existe una evidencia clara para uno de esos puntos, queda una condición del proyecto todavía por validar.
La principal ventaja del hormigón prefabricado en un centro de datos no consiste simplemente en construir más deprisa. Su valor aparece cuando estructura, fábrica, logística, instalaciones y programa de obra se coordinan como un único sistema. En esas condiciones, la industrialización puede aportar precisión, previsibilidad y un mayor control de determinadas operaciones.
La decisión debe apoyarse en prestaciones verificables; cargas, tolerancias, fuego, montaje, capacidad industrial, transporte y documentación ambiental permiten saber si una solución encaja realmente en el proyecto. La arquitectura de un CPD puede parecer repetitiva desde fuera; técnicamente, su calidad depende de cómo se ordenan todas esas decisiones antes de que la primera pieza llegue a la parcela.
Referencias consultadas:
- Agencia Estatal Boletín Oficial del Estado. (2021). Real Decreto 470/2021, de 29 de junio, por el que se aprueba el Código Estructural. BOE.
- AENOR. (2024). UNE-EN 13369:2024. Reglas comunes para productos prefabricados de hormigón. AENOR.
- AENOR. (2026). GlobalEPD EN 16757-030. Tecnyconta Prestressed Precast Concrete Structure Green Spine Line®. AENOR.
- Código Técnico de la Edificación. (2026). Guía de aplicación del Código Estructural a la edificación. CTE.
