Cómo estimar el coste de una reforma de vivienda: datos y partidas que debes revisar

qué datos necesito para calcular el presupuesto de una reforma de vivienda
Una reforma bien planificada comienza con una estimación realista de los costes, las necesidades de la vivienda y las decisiones que condicionarán la inversión final.

No hay nada más tranquilizador para un propietario que comenzar una reforma con las cuentas claras, aunque todavía no disponga de un presupuesto definitivo. Para estimar el coste de una reforma de vivienda necesitas conocer su superficie, las estancias que deseas modificar, el estado de las instalaciones, el alcance de los trabajos y el nivel de acabados previsto. También debes identificar los gastos que podrían quedar fuera de una primera valoración. Si te preguntas qué datos necesito para calcular el presupuesto de una reforma de vivienda, esta información constituye el punto de partida.

Una vivienda es mucho más que una superficie expresada en metros cuadrados; detrás de sus paredes hay instalaciones, materiales, decisiones constructivas y transformaciones acumuladas durante años. Reformarla significa intervenir sobre esa realidad existente, con sus posibilidades y limitaciones. Por eso, dos pisos aparentemente similares pueden necesitar inversiones muy diferentes. Uno quizá admita una renovación de acabados relativamente sencilla, mientras que otro requiera revisar las instalaciones, corregir humedades o replantear su distribución.

Antes de solicitar ofertas o comprometer una inversión, merece la pena construir una imagen razonablemente precisa de lo que quieres reformar. En esta guía aprenderás a reunir los datos de tu vivienda, reconocer las principales partidas de obra, identificar posibles gastos adicionales y utilizar una herramienta digital para obtener una primera orientación económica. También veremos cuándo esa estimación resulta insuficiente y por qué una valoración técnica puede cambiar las decisiones iniciales.

¿Qué datos necesitas para calcular el presupuesto de una reforma?

Idea clave: Para calcular un presupuesto de reforma necesitas conocer la superficie y distribución de la vivienda, identificar las estancias afectadas y definir los trabajos previstos. También debes revisar su antigüedad, el estado conocido de las instalaciones, las dificultades de acceso y las preferencias de acabados. Cuanta menos información falte, más útil será la estimación inicial.

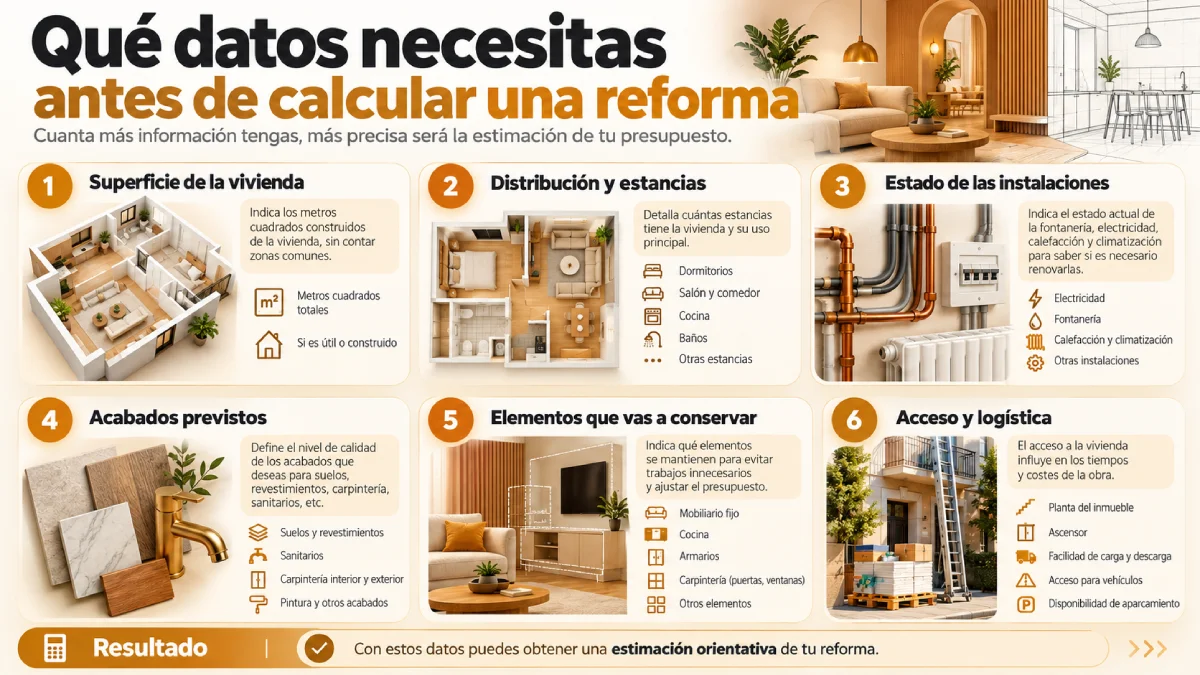

qué datos necesitas antes de calcular una reforma, infografía
La precisión de un presupuesto de reforma depende de la información disponible sobre superficies, distribución, instalaciones, acabados y condiciones de ejecución.

1. Superficie, distribución y estado de la vivienda

El primer dato es la superficie, pero hay que precisar qué estamos midiendo. La superficie útil corresponde al espacio interior que puede utilizarse, mientras que la superficie construida incorpora el espesor de cerramientos y otros elementos constructivos conforme al criterio de medición empleado. En un edificio colectivo también puede aparecer una superficie construida con parte proporcional de zonas comunes, que no debe confundirse con la superficie privativa de la vivienda.

Esta distinción importa porque las herramientas de estimación y los presupuestos profesionales pueden trabajar con referencias diferentes. Si mezclas superficies útiles, construidas y superficies con elementos comunes, el resultado pierde coherencia. Lo recomendable es partir de los planos disponibles, contrastarlos con el estado real del inmueble y anotar qué tipo de superficie estás utilizando. Para calcular pavimentos, alicatados o pintura, posteriormente harán falta mediciones específicas.

La distribución es el segundo elemento que merece atención. Una vivienda de 90 m² con cuatro dormitorios, dos baños y una cocina independiente presenta necesidades distintas a otra de idéntica superficie organizada alrededor de un espacio diáfano. La cantidad de tabiques, puertas, puntos de agua y recorridos de instalaciones modifica las unidades de obra necesarias.

Antes de avanzar, reúne estos datos:

  • Superficie aproximada: identifica si la referencia es útil o construida y comprueba si incluye zonas comunes.
  • Número de estancias: registra dormitorios, baños, cocina, salón, pasillos y recibidores.
  • Distribución actual: señala los tabiques existentes y las posibles modificaciones.
  • Antigüedad del inmueble: anota el año aproximado de construcción y las reformas posteriores conocidas.
  • Instalaciones: recoge información sobre electricidad, fontanería, saneamiento, calefacción y climatización.
  • Accesibilidad: comprueba la existencia de ascensor, las condiciones de la escalera y las posibilidades de transportar materiales.
  • Problemas visibles: documenta humedades, fisuras, desniveles, desprendimientos o deterioros que necesiten valoración.

La antigüedad tiene especial importancia, aunque por sí sola no determina el estado constructivo. Un piso antiguo correctamente rehabilitado puede presentar mejores condiciones que otro más reciente con problemas de mantenimiento. Lo importante es conocer qué elementos se han renovado, cuáles conservan su configuración original y qué información permanece oculta.

La rehabilitación del parque residencial español mantiene una actividad significativa. Según el Consejo Superior de los Colegios de Arquitectos de España (CSCAE, 2026), la superficie visada para gran rehabilitación residencial creció un 11,45 % durante 2025, hasta alcanzar 5.607.585 m². Esta estadística refleja la actividad del sector, aunque no permite extrapolar directamente el coste de reformar una vivienda particular.

Cuando una intervención afecta a determinados elementos constructivos, pueden aparecer exigencias técnicas adicionales. El Código Técnico de la Edificación contempla expresamente las reformas en edificios existentes y establece criterios de aplicación y flexibilidad según las circunstancias de cada actuación (Ministerio de Vivienda y Agenda Urbana, s. f.). Por eso, antes de presupuestar modificaciones relevantes, es necesario comprobar qué requisitos resultan aplicables.

2. Alcance de los trabajos y calidad de los acabados

Una vez identificadas las características del inmueble, debes definir qué quieres transformar. Esta decisión suele influir más en el presupuesto que la superficie por sí misma. Renovar un baño conservando su distribución y parte de las instalaciones plantea un escenario diferente al de trasladarlo a otra zona, modificar los desagües o sustituir completamente sus redes de suministro.

En una reforma parcial, el trabajo se concentra en determinadas estancias o elementos. Una reforma integral suele abarcar una renovación mucho más extensa de la vivienda, aunque su alcance concreto debe quedar definido mediante las partidas contratadas. La denominación comercial no garantiza que todas las instalaciones, carpinterías o superficies estén incluidas.

Para evitar ambigüedades, resulta útil clasificar las decisiones iniciales:

Planificación de reformas · Preparación del presupuesto

Cinco decisiones que conviene definir antes de presupuestar una reforma

Cuanto más claro tengas qué deseas conservar, sustituir o modificar, más concreta será la información disponible para estudiar el alcance de los trabajos.

Cinco decisiones previas a una reforma y la información que conviene preparar antes de solicitar un presupuesto.
Decisión Información que debes preparar
Elementos que se mantienen Puertas, ventanas, suelos, sanitarios o instalaciones aprovechables.
Elementos que se sustituyen Revestimientos, mobiliario, equipos, carpinterías y elementos deteriorados.
Distribución prevista Tabiques que quieres modificar y nuevas relaciones entre estancias.
Acabados deseados Nivel aproximado de pavimentos, alicatados, griferías y carpinterías.
Cuestiones pendientes Materiales todavía sin elegir, mediciones dudosas o trabajos sujetos a inspección.

Consejo de planificación: no necesitas tener todas las decisiones cerradas para solicitar una primera estimación. Sin embargo, conviene distinguir lo que ya has decidido de aquello que permanece pendiente, para que las incertidumbres puedan identificarse y revisarse antes de fijar un presupuesto definitivo.

La calidad de los acabados requiere una atención especial. Un pavimento de gran formato puede necesitar una preparación del soporte y unas condiciones de colocación diferentes a las de otros revestimientos. Una carpintería exterior debe valorarse atendiendo a sus prestaciones, dimensiones, sistema de apertura y condiciones de instalación.

No hace falta elegir cada producto antes de obtener una primera orientación económica. Basta con distinguir entre lo decidido, lo provisional y lo que necesitará asesoramiento. Esta clasificación ayuda a que las hipótesis iniciales no acaben confundiéndose con compromisos definitivos.

Herramienta práctica · Planificación de reformas

Ficha previa de tu reforma

Marca los datos que ya conoces. Esta comprobación te ayudará a identificar qué información falta antes de preparar una primera estimación del presupuesto.

¿Qué información tienes identificada?
Información identificada Estado de las cinco comprobaciones
0 / 5
Puedes marcar las casillas manualmente, pero el contador necesita JavaScript. Si no se actualiza, revisa la ejecución de scripts en WordPress.

¿Qué partidas influyen en el coste final de la reforma?

Mirada técnica: El presupuesto se construye a partir de partidas de obra: trabajos definidos mediante mediciones, unidades, materiales y operaciones de ejecución. Demoliciones, albañilería, instalaciones, revestimientos y carpintería forman parte de esa estructura. También pueden intervenir gastos administrativos, técnicos, logísticos y fiscales que deben identificarse según las características del proyecto.

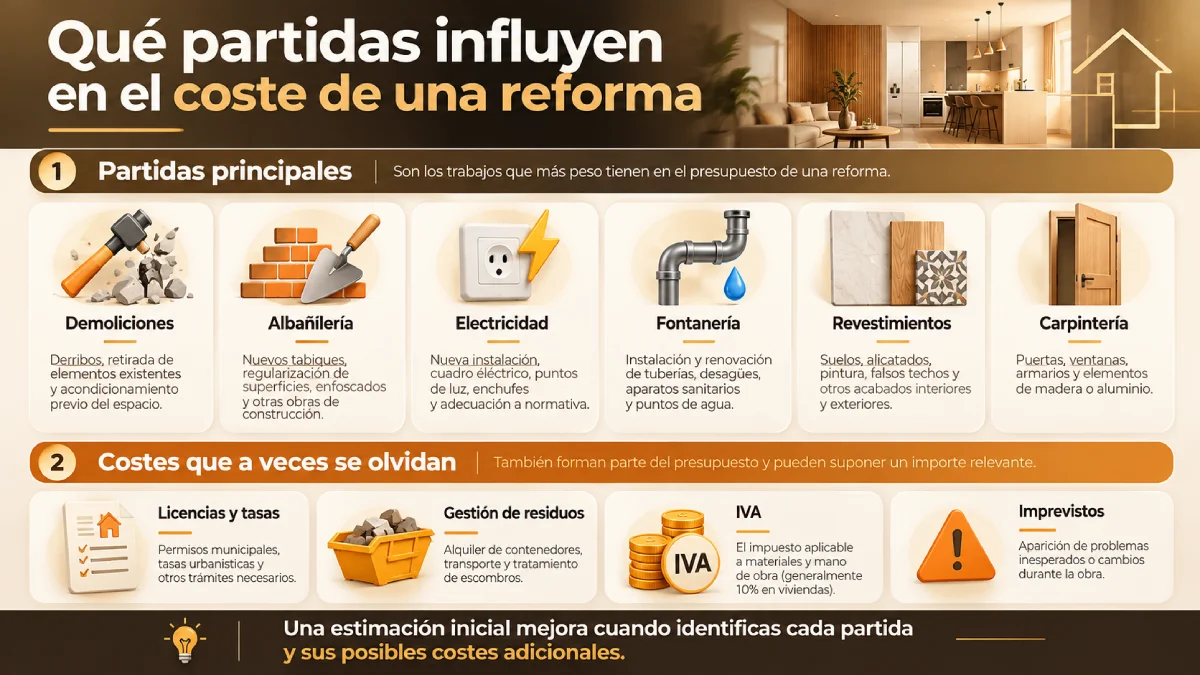

qué partidas influyen en el coste de una reforma infografía
Identificar las partidas de obra y los gastos adicionales permite anticipar desviaciones económicas y valorar con mayor criterio el presupuesto de una reforma integral o parcial.

1. Trabajos de obra, instalaciones y acabados

Un presupuesto profesional organiza los trabajos en capítulos que permiten conocer dónde se concentra la inversión. Cada capítulo se descompone en partidas medibles. Por ejemplo, renovar un pavimento implica determinar la superficie afectada, comprobar el soporte, describir el material, valorar su colocación y establecer qué operaciones auxiliares están incluidas.

Esta manera de presupuestar permite entender por qué una reforma no puede calcularse correctamente sumando únicamente los precios de los materiales. La preparación de los soportes, los medios de ejecución, la mano de obra, los encuentros constructivos y las actuaciones complementarias forman parte del trabajo real.

Las principales familias de partidas son las siguientes:

Presupuestos de reformas · Desglose técnico

Principales partidas de un presupuesto de reforma

Consulta qué trabajos puede comprender cada partida y qué aspectos conviene revisar antes de comparar presupuestos de una reforma de vivienda.

Partidas de un presupuesto de reforma, trabajos que pueden comprender y aspectos que conviene revisar.
Partida Qué puede comprender Qué debes revisar
Trabajos previos y demoliciones Protección de espacios, desmontajes, retirada de tabiques y levantado de revestimientos. Cantidad de elementos afectados, facilidad de desmontaje y retirada de escombros.
Albañilería Nuevos tabiques, trasdosados, recrecidos, enfoscados, ayudas y falsos techos. Superficies, geometría, estado de soportes y encuentros con instalaciones.
Electricidad Cableado, canalizaciones, mecanismos, puntos de utilización y cuadro eléctrico. Estado existente, número de circuitos y necesidades previstas.
Fontanería y saneamiento Tuberías, llaves, desagües, conexiones y modificaciones de redes. Posición de los aparatos, recorridos y accesibilidad de las conducciones.
Revestimientos y pavimentos Alicatados, suelos, pintura y preparación de superficies. Mediciones reales, formatos, materiales y condiciones del soporte.
Carpintería y acabados Puertas, ventanas, rodapiés, armarios y remates. Dimensiones, prestaciones, herrajes y trabajos a medida.
El desglose depende de cada reforma

No todas las intervenciones incluyen estas seis partidas. Su presencia y alcance dependen de los trabajos previstos y de las condiciones de la vivienda. También pueden existir otros conceptos que deban incorporarse al presupuesto.

Antes de comparar presupuestos: revisa que las partidas contemplen trabajos y mediciones equivalentes. Dos propuestas con importes diferentes no necesariamente incluyen las mismas actuaciones, materiales o condiciones.

Las demoliciones suelen revelar una parte del estado real de la vivienda. Al retirar un alicatado pueden aparecer soportes deteriorados; al abrir una canalización, una instalación diferente de la prevista. Estas circunstancias explican por qué ciertos trabajos deben revisarse tras una inspección y por qué las mediciones provisionales pueden necesitar correcciones.

En electricidad y fontanería, la distribución influye directamente en el alcance. Mantener un fregadero próximo a su ubicación actual puede simplificar la intervención respecto a desplazarlo a otra zona de la cocina. Algo parecido ocurre con los baños: la posición de los bajantes, las pendientes de los desagües y los recorridos de las tuberías condicionan las soluciones posibles.

Los acabados introducen una dimensión económica y arquitectónica distinta. La textura, la continuidad de los pavimentos, la luz que atraviesa las ventanas y la calidad de los encuentros modifican la percepción del espacio. Elegir materiales adecuados significa valorar sus prestaciones, mantenimiento, durabilidad y compatibilidad con el edificio existente.

Los gastos que pueden quedar fuera de una primera estimación

Cuando recibes una primera cifra, es importante averiguar qué conceptos comprende. Algunas estimaciones se centran en los trabajos constructivos principales y dejan pendientes determinados gastos. Otros presupuestos incorporan conceptos complementarios, aunque sin ofrecer todavía un detalle suficiente para comprobarlos.

Por eso, antes de interpretar cualquier importe, revisa las siguientes cuestiones:

  • Trámites municipales: según la obra y el municipio pueden exigirse declaraciones responsables, comunicaciones, licencias, tasas u otros procedimientos.
  • Honorarios profesionales: determinadas actuaciones necesitan proyecto, documentación técnica, dirección de obra u otras intervenciones especializadas.
  • Gestión de residuos: la demolición y sustitución de materiales puede exigir contenedores, transporte y tratamiento adecuado.
  • Logística: hay que valorar el acceso al inmueble, la protección de elementos comunes, las limitaciones de carga y descarga y la retirada de materiales.
  • Impuestos: comprueba qué IVA corresponde a los trabajos contratados y si está incluido en la cifra presentada.
  • Trabajos imprevistos: pueden aparecer patologías o instalaciones deterioradas que no eran visibles antes de comenzar.
  • Condiciones de ejecución: revisa si se incluyen limpieza final, pruebas, remates y actuaciones auxiliares necesarias.

La gestión de residuos merece una comprobación específica. El Real Decreto 105/2008 establece, para las obras sometidas a sus obligaciones, que el estudio de gestión debe contemplar una estimación de los residuos generados y una valoración económica de su tratamiento. Las obras menores de reparación domiciliaria tienen un régimen diferenciado, sujeto a las disposiciones locales correspondientes (Gobierno de España, 2008).

La fiscalidad también puede modificar el importe final. Según la Agencia Tributaria (s. f.), las obras de renovación y reparación de viviendas tributan, con carácter general, al 21 % de IVA. Determinadas actuaciones pueden acogerse al 10 % cuando se cumplen los requisitos legales, entre ellos las condiciones del destinatario, la antigüedad de la vivienda y el límite del 40 % para los materiales aportados por el contratista.

No debes aplicar automáticamente el tipo reducido a cualquier reforma ni suponer que una partida estará incluida por el mero hecho de que resulte necesaria. Cada presupuesto debe indicar con claridad su alcance y tratamiento fiscal.

Una forma práctica de clasificar los gastos consiste en separar tres grupos:

  1. Gastos previstos y definidos: corresponden a trabajos identificados mediante partidas y mediciones.
  2. Gastos previstos pendientes de concretar: incluyen materiales sin seleccionar, trámites por confirmar o actuaciones que necesitan mediciones.
  3. Contingencias: corresponden a circunstancias que podrían aparecer al descubrir elementos ocultos o al comprobar el estado real de la construcción.

Esta distinción ayuda a elaborar una previsión económica más responsable. La cantidad destinada a contingencias debería responder a la incertidumbre del inmueble y a las características de la intervención, en lugar de basarse automáticamente en un porcentaje genérico.

Mapa interactivo · Planificación de reformas

Mapa de partidas y gastos que debes revisar

Selecciona una zona de la vivienda para conocer las partidas constructivas que pueden intervenir en la reforma y los gastos que conviene revisar.

Elige una zona del plano
Esquema conceptual de la vivienda
Plano ilustrativo con cuatro zonas de una vivienda Distribución conceptual de cocina, baño, salón o dormitorio y área de acceso. La zona seleccionada aparece destacada en naranja.
Plano didáctico sin escala. Selecciona una zona para consultar sus comprobaciones.
Zona seleccionada · 01

Cocina

La reforma de una cocina puede implicar modificaciones de electricidad, fontanería y revestimientos. La posición de las instalaciones y el estado de los soportes condicionan el trabajo.

Trabajos que conviene revisar
  • Comprobar puntos de agua y desagües.
  • Revisar circuitos eléctricos y mecanismos.
  • Medir suelos, paredes y superficies afectadas.
  • Valorar desmontajes y retirada de materiales.
Gastos que conviene aclarar

Comprueba si los desmontajes, la retirada de materiales y las posibles modificaciones de instalaciones están incluidos en la estimación inicial.

Zona seleccionada · 02

Baño

En un baño, los trabajos ocultos pueden tener una incidencia considerable. Es necesario revisar las conducciones, la impermeabilización, los soportes y las conexiones de los aparatos sanitarios.

Trabajos que conviene revisar
  • Comprobar tuberías y evacuación de aguas.
  • Identificar necesidades de impermeabilización.
  • Revisar la preparación de suelos y paredes.
  • Definir sanitarios, griferías y sus conexiones.
Gastos que conviene aclarar

Revisa si la adecuación de tuberías, la impermeabilización y la preparación de superficies forman parte del presupuesto o requieren partidas específicas.

Zona seleccionada · 03

Salón o dormitorio

En las estancias secas, las superficies y los encuentros constructivos adquieren especial importancia. El alcance dependerá del estado de paredes, techos, pavimentos y elementos de carpintería.

Trabajos que conviene revisar
  • Medir los pavimentos y sus remates.
  • Comprobar paredes, techos y posibles fisuras.
  • Revisar puertas, ventanas y rodapiés.
  • Valorar preparación de superficies y pintura.
Gastos que conviene aclarar

Confirma si la preparación de superficies, la reparación de desperfectos y los remates están incluidos en los trabajos previstos.

Zona seleccionada · 04

Acceso y zonas comunes

Las condiciones de acceso al edificio influyen en el transporte de materiales, la retirada de residuos y la protección de los espacios compartidos. Estos trabajos pueden necesitar previsiones específicas.

Trabajos que conviene revisar
  • Comprobar ascensor, escaleras y pasos disponibles.
  • Valorar transporte, acopio y descarga.
  • Prever protección de portales y zonas comunes.
  • Revisar retirada y gestión de residuos.
Gastos que conviene aclarar

Verifica si el transporte, la protección de espacios compartidos y la retirada de residuos están contemplados en la propuesta económica.

¿Cómo obtener una primera estimación del presupuesto de reforma?

En pocas palabras: Una primera estimación se obtiene reuniendo los datos básicos de la vivienda, identificando las estancias afectadas y utilizando una herramienta de cálculo orientativo. El resultado sirve para explorar la viabilidad económica de la intervención y detectar cuestiones pendientes. Antes de contratar, debe contrastarse con mediciones y una valoración técnica del inmueble.

1. De los datos de la vivienda a un cálculo orientativo

Con la información anterior, ya puedes preparar un escenario inicial de reforma. El objetivo no es alcanzar una precisión imposible antes de visitar el inmueble, sino construir una referencia comprensible que permita estudiar las decisiones todavía abiertas y valorar si el proyecto encaja razonablemente con tus recursos.

El procedimiento puede organizarse en cuatro pasos:

  1. Reúne las características del inmueble. Anota la superficie, la distribución, la localización y los datos conocidos sobre su antigüedad y estado. Distingue las mediciones comprobadas de las aproximaciones.
  2. Identifica las estancias afectadas. Indica qué espacios deseas reformar y qué elementos quieres conservar. Si determinadas zonas no forman parte de la intervención, déjalo reflejado.
  3. Establece las preferencias iniciales. Define qué alcance te gustaría dar a las obras y qué nivel de acabados tienes en mente. Señala las cuestiones pendientes de decidir o de revisar profesionalmente.
  4. Utiliza una herramienta orientativa. Introduce los datos que realmente solicita, revisa las hipótesis empleadas y comprueba qué partidas o gastos podrían quedar fuera del resultado.

Para proyectos de viviendas en Madrid y alrededores, una posibilidad es utilizar la calculadora de presupuesto de reforma de Reformas Domotec. La herramienta solicita la superficie construida de la vivienda, excluyendo las zonas comunes, y permite indicar las estancias que intervienen en el cálculo.

El usuario puede elegir entre dos modalidades. En el modo detallado, introduce los metros cuadrados aproximados de cada estancia. En el modo automático, la herramienta distribuye la superficie mediante dimensiones predeterminadas a partir de las estancias indicadas. Esta segunda modalidad puede resultar útil cuando todavía no se dispone de un plano acotado, aunque debe interpretarse con mayor cautela cuando la distribución real se aleja de esos valores.

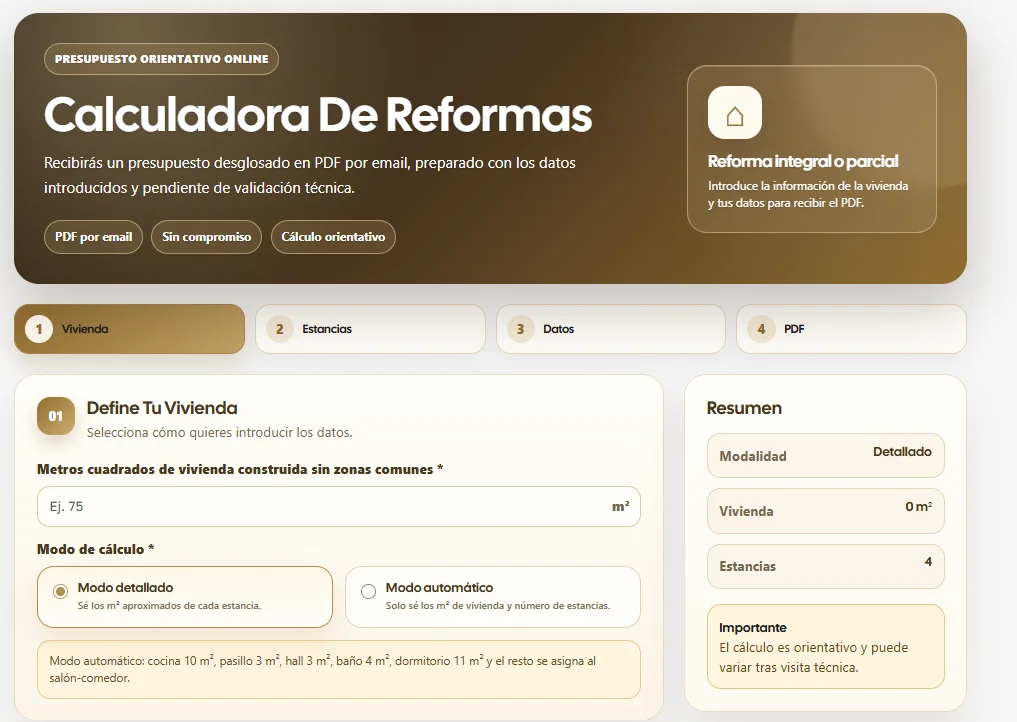

calculadora de reformas domotec infografía
La estimación del presupuesto de una reforma comienza con las características de la vivienda y permite anticipar costes antes de solicitar una valoración técnica personalizada. Imagen extraída de la web de Reformas Domotec para uso referencial.

Para recibir la estimación, el formulario solicita nombre, dirección de la vivienda, teléfono y correo electrónico, junto con la aceptación de su política de privacidad. Según la información publicada por la empresa, el resultado se envía gratuitamente por correo electrónico en un PDF con un desglose orientativo de partidas. No es una consulta anónima ni debe esperarse necesariamente un importe inmediato en pantalla.

Es importante diferenciar los datos que solicita esta herramienta de los que puede necesitar posteriormente un profesional. La información detallada sobre instalaciones ocultas, patologías, calidades concretas o modificaciones estructurales requiere comprobaciones adicionales. La calculadora no realiza una inspección constructiva y su estimación está sujeta a una valoración técnica posterior.

Para interpretar el PDF, revisa tres aspectos fundamentales:

  • Alcance: comprueba que las superficies y estancias utilizadas se corresponden con lo que quieres reformar.
  • Partidas: identifica los trabajos representados en el desglose y aquello que no aparece expresamente.
  • Grado de precisión: distingue las hipótesis empleadas para calcular de las características del inmueble que todavía deben verificarse.

Una cifra preliminar puede ayudarte a reorganizar prioridades. Si algunas decisiones continúan abiertas, es preferible reconocer esa incertidumbre antes que atribuir al cálculo una exactitud que no posee.

Ejemplo: una vivienda de 78 m² con reforma parcial

Imagina una vivienda de 78 m² construidos, sin incluir zonas comunes, cuya propiedad pretende renovar la cocina, reformar un baño y sustituir parte de los revestimientos. Se trata de un ejemplo hipotético para explicar cómo ordenar la información, no de un presupuesto elaborado por una empresa ni de un resultado de la herramienta.

Los propietarios conocen la distribución actual, disponen de un croquis aproximado y saben que no quieren intervenir inicialmente en los dormitorios. También han observado algunos revestimientos deteriorados, aunque desconocen el estado de las tuberías situadas detrás de la cocina y del baño.

La ficha inicial podría quedar de esta manera:

Caso ilustrativo · Preparación de una reforma

Ejemplo de información disponible antes de estimar una reforma

Este supuesto muestra cómo organizar los datos iniciales de una reforma parcial y distinguir las decisiones ya planteadas de las cuestiones que todavía necesitan comprobación.

Superficie de referencia 78 m² Construidos, sin zonas comunes
Tipo de intervención Reforma parcial No afecta necesariamente a toda la vivienda
Distribución prevista Mantener Intención inicial del proyecto
Datos disponibles para un ejemplo de reforma parcial de vivienda de 78 metros cuadrados construidos sin zonas comunes.
Dato Información disponible
Superficie de la vivienda 78 m² construidos, excluidas zonas comunes.
Tipo de intervención Reforma parcial.
Estancias afectadas Una cocina, un baño y determinadas superficies revestidas.
Distribución Se pretende mantener inicialmente.
Instalaciones Estado de tuberías y parte de la instalación eléctrica pendiente de comprobar.
Acabados Materiales definitivos todavía sin seleccionar.
Acceso Necesita comprobación de ascensor y transporte de materiales.
Datos iniciales, no presupuesto definitivo

La superficie de la vivienda y las estancias previstas ayudan a describir el alcance general de la intervención. Sin embargo, todavía deben concretarse las condiciones de determinadas instalaciones, los materiales y las necesidades de acceso.

Qué conviene resolver después: comprobar el estado de las instalaciones, definir los acabados y verificar las condiciones de acceso al edificio. Estos aspectos pueden influir en el alcance de los trabajos y en el presupuesto que finalmente se prepare.

Con estos datos, el propietario puede identificar las estancias y preparar las superficies aproximadas que solicita una herramienta orientativa. Si conoce las dimensiones, utilizará el modo detallado; si todavía no las ha medido, podrá recurrir a una distribución automática teniendo presente que las superficies asignadas pueden diferir de las reales.

Hay cuestiones que deberán resolverse antes de formalizar la obra. Por ejemplo, comprobar si las conducciones existentes admiten las actuaciones previstas, verificar el estado del soporte bajo los revestimientos y definir los materiales concretos que se utilizarán. También será necesario determinar qué gastos administrativos y logísticos corresponden a esa vivienda.

Supongamos que la propiedad decide conservar algunos elementos de la cocina porque todavía están en buen estado. Esa decisión podría reducir determinadas partidas de sustitución, pero también obligaría a adaptar los nuevos acabados y a resolver cuidadosamente los encuentros con elementos existentes. El presupuesto deberá describir esas operaciones para evitar interpretaciones diferentes durante la ejecución.

Este ejemplo muestra la utilidad de preparar la información incluso cuando todavía faltan decisiones. La estimación facilita una primera lectura económica, mientras que la visita profesional permite concretar las soluciones y comprobar si las hipótesis iniciales son compatibles con el edificio.

Desde una perspectiva patrimonial, también merece la pena estudiar la intervención con una visión de largo plazo. Aprovechar elementos constructivos que funcionan correctamente puede reducir residuos y preservar recursos. En otros casos, sustituir una instalación deteriorada resulta más razonable que mantenerla por el ahorro inmediato. La elección debe responder al estado real del inmueble, su vida útil prevista y las necesidades de quienes van a habitarlo.

¿Cómo saber si la estimación es suficiente antes de contratar?

Qué debes saber: Una estimación orientativa es suficiente para explorar posibilidades y preparar una conversación con profesionales, pero no debería utilizarse como base única para contratar una reforma. Cuando existen instalaciones desconocidas, modificaciones importantes de distribución, posibles patologías o mediciones sin comprobar, necesitas una valoración técnica y un presupuesto desglosado que defina los trabajos y sus condiciones.

1. Cuándo necesitas una visita y un presupuesto desglosado

El paso de una estimación preliminar a una propuesta profesional exige comprobar físicamente el inmueble. Una inspección permite verificar medidas, observar el estado de los elementos accesibles, estudiar las condiciones de ejecución y reconocer indicios que aconsejen investigaciones adicionales. Algunas circunstancias seguirán siendo inciertas hasta realizar catas justificadas o comenzar determinados desmontajes.

La visita resulta especialmente importante cuando se plantea modificar tabiques, intervenir en elementos estructurales, renovar instalaciones antiguas o reparar humedades cuyo origen no está identificado. También cobra relevancia en viviendas con accesos difíciles, edificios protegidos o intervenciones que afectan a elementos comunes.

Antes de contratar, revisa que el presupuesto profesional responda a estas preguntas:

  • ¿Están identificadas las partidas? Cada trabajo debe describirse con suficiente precisión para conocer qué se ejecutará.
  • ¿Las mediciones son comprobables? Revisa superficies, longitudes, unidades y criterios utilizados.
  • ¿Los materiales están definidos? Comprueba calidades, prestaciones y, cuando corresponda, referencias o características técnicas.
  • ¿Qué queda excluido? Pregunta por permisos, honorarios, residuos, suministros, trabajos auxiliares y otras posibles exclusiones.
  • ¿Cómo se tratan los imprevistos? Debe existir un procedimiento para valorar y aprobar cambios antes de ejecutarlos.
  • ¿Cuál es el importe final? Comprueba impuestos, condiciones de pago y posibles conceptos pendientes.
  • ¿Qué plazo se establece? Examina la duración prevista de los trabajos y las condiciones que podrían modificarla.

Contar con un equipo especializado en reformas integrales y parciales puede facilitar el estudio de las necesidades constructivas y la preparación de una propuesta concreta. En Madrid, Reformas Domotec es una de las empresas que merecen la pena echarle un ojito para solicitar información sobre una intervención. La elección del proveedor debería basarse en el alcance de los servicios, la claridad documental y las condiciones ofrecidas.

Al comparar presupuestos, procura que todos respondan a una descripción equivalente de los trabajos. Una oferta más baja puede contemplar materiales diferentes, excluir operaciones necesarias o partir de mediciones distintas. Sin esa equivalencia resulta difícil determinar cuál se ajusta mejor a las necesidades reales de la vivienda.

El presupuesto también debe permitir seguir el desarrollo económico de la obra. Las modificaciones posteriores necesitan quedar documentadas, con su justificación, valoración y aprobación. Este control evita que pequeñas decisiones tomadas durante la ejecución terminen alterando el coste sin que el propietario conozca su alcance.

Reformar una vivienda significa intervenir sobre una arquitectura existente que tiene historia, recursos materiales y posibilidades de transformación. Un presupuesto bien preparado permite tomar decisiones más conscientes sobre lo que merece conservarse, lo que necesita renovarse y aquello que todavía no conocemos. Antes de comprometerte, comprueba las mediciones, las partidas incluidas, las exclusiones, los acabados, los impuestos y las condiciones contractuales. La mejor estimación inicial es aquella que reconoce con claridad sus propios límites.

Referencias consultadas:

  • Agencia Estatal de Administración Tributaria. (s. f.). ¿Qué tipo se aplica a las obras en viviendas? Obras de renovación o reparación.
  • Consejo Superior de los Colegios de Arquitectos de España. (2026, 5 de febrero). El sector de la edificación recupera vigor en 2025, aunque en niveles insuficientes para atender los retos de la vivienda.
