Construcción industrializada en 2026: cuándo conviene elegir una estructura de acero para un edificio

cuándo conviene elegir una estructura de acero para un edificio
La construcción industrializada convierte el diseño estructural en una decisión que conecta arquitectura, ingeniería, fabricación y montaje.

La estructura de un edificio no debería decidirse únicamente por la forma arquitectónica. Hacerlo sería reducir un problema complejo a una cuestión demasiado simple. Una estructura de acero por ejemplo, merece estudiarse cuando el proyecto combina grandes espacios diáfanos, plazos ajustados, necesidad de reducir peso, fabricación previa, futuras ampliaciones o una logística compatible con el montaje industrializado.

La estructura es, en cierto modo, la gramática silenciosa del edificio. Condiciona las luces, el espesor de los forjados, la posición de los pilares, el coste de la cimentación, el ritmo de la obra y la facilidad con la que ese inmueble podrá cambiar dentro de veinte años. También introduce exigencias que deben estudiarse con serenidad: protección frente al fuego, corrosión, transporte, disponibilidad de fabricantes y coste durante la vida útil.

En este artículo vamos a recorrer esa decisión desde una perspectiva de arquitectura e ingeniería. Primero veremos qué significa industrializar realmente un edificio. Después analizaremos las condiciones que pueden favorecer una estructura metálica, los escenarios donde otras soluciones pueden encajar mejor y, finalmente, la información que deberías tener sobre la mesa antes de elegir el sistema estructural.

Qué significa industrializar un edificio y qué papel puede desempeñar el acero

Idea clave: Industrializar un edificio significa trasladar una parte mayor del trabajo desde la obra hacia el diseño, la coordinación y la fabricación previa. El acero encaja con facilidad en este modelo por su precisión y montaje en seco, aunque la construcción industrializada también puede resolverse mediante hormigón prefabricado, madera técnica o sistemas híbridos.

Cuando hablamos de construcción industrializada resulta fácil imaginar una nave llena de robots fabricando piezas idénticas. La realidad es más interesante. La industrialización comienza mucho antes de que una viga entre en una línea de producción: empieza cuando el proyecto se diseña sabiendo cómo se fabricará, cómo viajará hasta la parcela, cómo se izará y cómo se conectará con el resto del edificio.

Ese cambio de mentalidad desplaza decisiones hacia fases anteriores. La geometría estructural, los encuentros, los pasos de instalaciones, las tolerancias y la secuencia de montaje tienen que estar mucho más definidos antes de llegar a obra. En consecuencia, disminuye el margen para improvisar en el solar y aumenta la importancia de una ingeniería de detalle coordinada.

En España, esta transformación ha entrado además en la agenda pública. El Ministerio de Vivienda y Agenda Urbana sitúa la industrialización entre las herramientas destinadas a modernizar la construcción, acelerar los procesos edificatorios y mejorar la eficiencia del sector. Dentro del PERTE de Industrialización de la Vivienda, el Gobierno estima una posible reducción de los tiempos de edificación de entre el 20 % y el 60 %, una previsión vinculada al desarrollo de modelos constructivos industrializados y no al uso de un material específico (Ministerio de Vivienda y Agenda Urbana, 2026).

La distinción es importante, industrializar no equivale a construir en acero. El hormigón prefabricado permite trasladar numerosos procesos a planta; la madera técnica también admite mecanizados de gran precisión; los sistemas híbridos combinan materiales para aprovechar propiedades diferentes dentro de un mismo edificio. Si embargo, el acero es una de las familias estructurales que mejor dialogan con esta lógica de fabricación previa, pero sigue siendo una opción dentro de un abanico más amplio.

Diseñar antes de fabricar: el papel del DfMA

del modelo digital al edificio terminado infografía
La industrialización desplaza decisiones hacia las primeras fases del proyecto para ganar coordinación, precisión y control durante la ejecución.

El concepto DfMA (Design for Manufacturing and Assembly) ayuda a entender esta forma de trabajar. La idea consiste en incorporar las necesidades de fabricación y ensamblaje desde las primeras fases del diseño, de manera que la estructura nazca pensada para producirse y montarse con el menor número razonable de operaciones.

La revisión académica de Roxas y colaboradores analizó 77 publicaciones sobre DfMA y diseño para deconstrucción. Los autores explican que el DfMA introduce las condiciones de fabricación y montaje durante la planificación y el diseño para reducir complejidades posteriores y optimizar calidad, tiempo y coste. El DfD amplía esa mirada hacia la fase final, estudiando cómo pueden desmontarse y reutilizarse componentes cuando el edificio deje de responder a su función inicial (Roxas et al., 2023).

Desde una mirada arquitectónica, esto tiene una consecuencia hermosa y bastante sensata: la unión deja de ser un problema que se resuelve al final y se convierte en parte de la concepción del edificio. El detalle constructivo recupera así su condición de lugar donde forma, estructura, economía y oficio se encuentran.

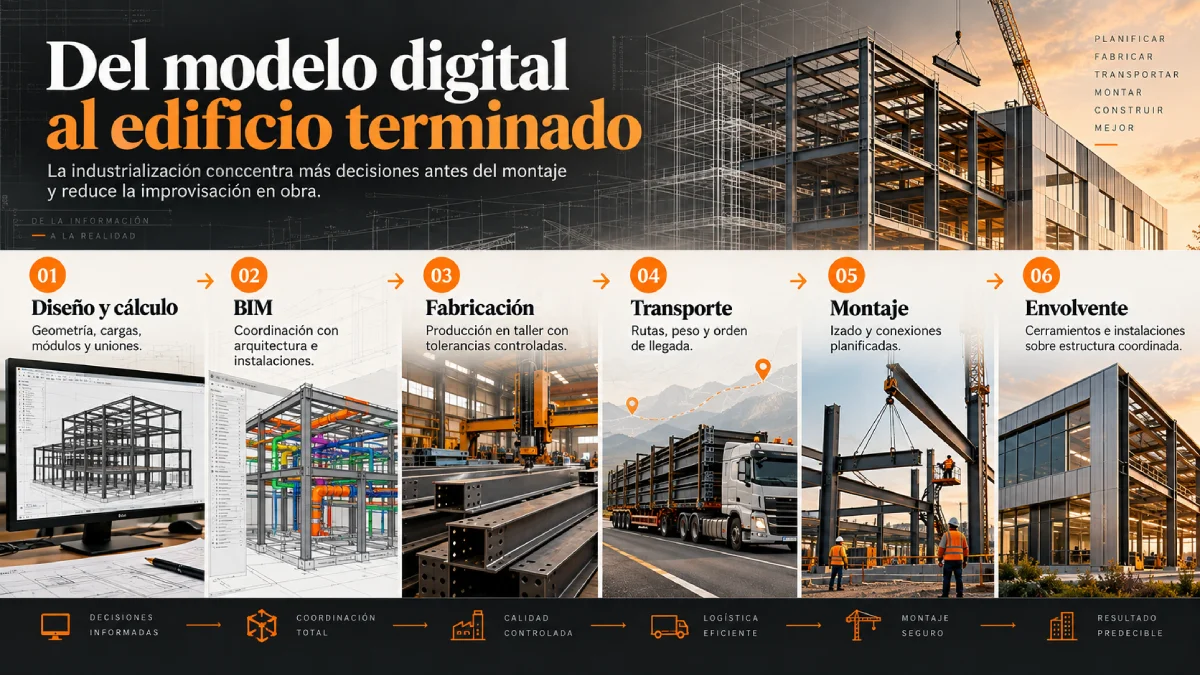

Industrialización · secuencia de ejecución

Del modelo digital al edificio terminado

La industrialización concentra más decisiones antes del montaje y reduce la dependencia de soluciones improvisadas durante la obra.

  1. 01

    Diseño y cálculo

    Se definen geometría, cargas, módulos, uniones y criterios de transporte.

  2. 02

    BIM

    La estructura se coordina con arquitectura, instalaciones y secuencia de ejecución.

  3. 03

    Fabricación

    Los elementos se producen bajo condiciones controladas y con tolerancias previamente definidas.

  4. 04

    Transporte

    Dimensiones, peso y orden de llegada se adaptan a accesos y estrategia de montaje.

  5. 05

    Montaje

    Las piezas se izan y conectan conforme a una secuencia estudiada con anterioridad.

  6. 06

    Envolvente

    Cerramientos e instalaciones avanzan sobre una geometría estructural previamente coordinada.

01 Diseño
02 BIM
03 Fabricación
04 Transporte
05 Montaje
06 Envolvente

Lectura técnica: la secuencia muestra cómo parte de las decisiones que en una obra convencional podrían resolverse durante la ejecución pasan a definirse antes del montaje. Diseño, coordinación, fabricación, logística y montaje forman así un proceso más planificado antes de llegar al edificio terminado.

El gráfico resume una idea que merece permanecer en la memoria: cuanto más trabajo inteligente se resuelve antes de entrar en obra, menor es la dependencia de decisiones improvisadas durante el montaje. Eso exige más definición temprana. También puede ofrecer más control sobre el resultado.

Qué condiciones hacen especialmente interesante una estructura de acero

Mirada técnica: Una estructura de acero merece estudiarse cuando el edificio necesita grandes luces, bajo peso propio, fabricación previa, rapidez potencial de montaje o capacidad de transformación futura. Estas condiciones adquieren valor cuando se analizan junto con cimentación, logística, fuego, mantenimiento y disponibilidad industrial. El material por sí mismo nunca decide el proyecto.

Aquí llegamos al centro del artículo. La pregunta correcta no es si el acero tiene buenas propiedades; sabemos que las tiene. Lo verdaderamente interesante es identificar cuándo esas propiedades resuelven un problema real del edificio y generan un valor que compense las exigencias adicionales del sistema.

cuándo conviene estudiar una estructura de acero infografía
Elegir una estructura de acero exige valorar conjuntamente plazo, luces, cimentación, logística, protección y capacidad de adaptación del edificio.

1. Luces y libertad espacial

La arquitectura gana posibilidades cuando puede separar los apoyos y liberar la planta. En oficinas, centros logísticos, equipamientos, aparcamientos, instalaciones industriales o edificios preparados para cambiar de distribución, reducir pilares intermedios puede transformar completamente el uso del espacio.

El acero resulta atractivo en este terreno porque permite obtener una elevada capacidad resistente con secciones relativamente contenidas. Perfiles laminados, vigas armadas o celosías permiten plantear luces relevantes sin que el peso estructural crezca al mismo ritmo que ocurriría con soluciones muy masivas.

Ahora bien, hablar de «grandes luces» sin mirar el resto del edificio sirve de poco. Una viga puede resolver magníficamente la estructura y crear un conflicto con instalaciones, altura libre o fachada. Por eso, la pregunta debería ser: ¿qué luz necesita realmente la arquitectura y qué canto estructural puede permitirse el proyecto?

En edificios terciarios, por ejemplo, una planta más libre puede facilitar redistribuciones futuras. En un activo inmobiliario, esa capacidad tiene una dimensión económica: un espacio capaz de admitir varios usos suele tener más margen para adaptarse a cambios de ocupación que otro excesivamente condicionado por una malla de soportes.

2. Peso propio y cimentación

El peso de la superestructura termina llegando al terreno. Parece una obviedad, pero con frecuencia se comparan presupuestos de estructuras sin extender el análisis hasta la cimentación.

Una estructura metálica puede reducir las cargas permanentes respecto a determinadas soluciones más pesadas. Esto puede resultar interesante cuando el terreno tiene una capacidad portante limitada, cuando la cimentación representa una parte importante del presupuesto o cuando se pretende intervenir sobre un edificio existente sin aumentar excesivamente las cargas.

Sin embargo, menor peso no significa automáticamente menor coste. La cimentación depende de la geotecnia, de las acciones horizontales, de la geometría del edificio, de los asientos admisibles y del sistema resistente completo. Si el terreno permite una cimentación sencilla con independencia del material, el ahorro de masa puede tener una repercusión económica menor.

En rehabilitación y ampliación esta cuestión adquiere todavía más interés. Añadir nuevas plantas o nuevos cuerpos obliga a conocer qué reserva resistente existe en la estructura y cimentación actuales. Una solución ligera puede abrir alternativas que una ampliación más pesada haría difíciles, aunque siempre será necesario comprobar el conjunto mediante cálculo.

3. Plazo e industrialización

La velocidad potencial del acero nace de su capacidad para desplazar trabajo hacia la fábrica y solapar actividades. Mientras en la parcela se ejecutan movimientos de tierras y cimentaciones, parte de la estructura puede estar fabricándose en taller si el proyecto se ha cerrado con suficiente antelación.

Este planteamiento reduce determinadas operaciones húmedas y puede hacer que el montaje sea rápido una vez que las piezas llegan al emplazamiento. Sin embargo, existe una condición importante: las decisiones tienen que haberse tomado antes.

Un proyecto metálico mal coordinado puede perder buena parte de su ventaja si aparecen modificaciones tardías, interferencias con instalaciones, piezas que necesitan retrabajos o conexiones que no han considerado correctamente el montaje. La rapidez en obra se compra, en buena medida, con precisión durante la fase de ingeniería.

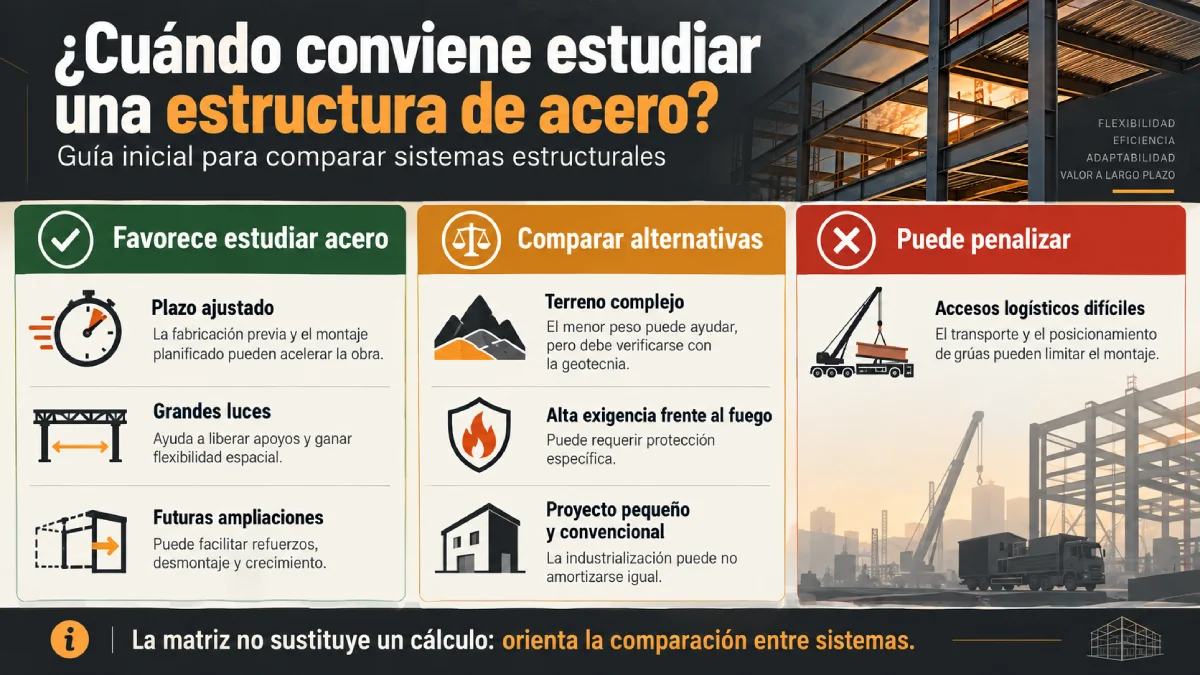

Estructuras · evaluación inicial

¿Qué factores favorecen estudiar una estructura de acero?

La matriz no sustituye un cálculo. Sirve para identificar qué variables merecen entrar primero en la comparación entre sistemas estructurales.

Favorece estudiar acero La condición introduce una ventaja que merece cuantificarse en el proyecto.
Comparar alternativas El efecto depende de geometría, coste, protección, cimentación o condiciones de obra.
Puede penalizar La condición puede complicar logística, ejecución o viabilidad de la solución.
Lectura preliminar de condiciones que pueden favorecer, condicionar o penalizar el estudio de una solución estructural de acero.
Condición Implicación en el proyecto Lectura inicial
Plazo ajustado La fabricación previa y el montaje planificado pueden comprimir determinadas fases de obra. Favorece estudiar acero
Grandes luces La relación entre capacidad resistente, peso y sección puede ayudar a liberar apoyos. Favorece estudiar acero
Futuras ampliaciones Las conexiones y la posibilidad de reforzar o desmontar elementos pueden aportar adaptabilidad. Favorece estudiar acero
Terreno complejo Reducir peso puede influir en cargas transmitidas a la cimentación, pero debe comprobarse con la geotecnia. Comparar alternativas
Alta exigencia frente al fuego Puede requerir protección específica y aumentar coste, espesor o mantenimiento. Comparar alternativas
Accesos logísticos difíciles El transporte de elementos y el posicionamiento de grúas pueden limitar la estrategia de montaje. Puede penalizar
Proyecto pequeño y convencional Los costes de ingeniería, fabricación y movilización pueden no amortizarse frente a sistemas locales sencillos. Comparar alternativas
Cómo leer esta matriz

Varias condiciones favorables no convierten automáticamente al acero en la solución elegida. Indican que merece desarrollar una alternativa estructural y compararla con otras opciones mediante geometría, coste global, plazo, cimentación y mantenimiento.

Lectura técnica: el objetivo de esta matriz no es elegir el material antes del cálculo, sino detectar qué condicionantes del proyecto justifican estudiar con mayor detalle una solución de acero y cuáles obligan a compararla con otros sistemas desde el inicio.

4. Repetitividad y fabricación

Una estructura industrializada agradece la repetición. Cuando aparecen pórticos similares, módulos recurrentes, luces ordenadas y encuentros que pueden normalizarse, el proceso de fabricación gana continuidad y se reduce la cantidad de soluciones singulares.

Por eso encontramos una afinidad natural entre estructuras metálicas y determinados edificios logísticos, industriales, terciarios, aparcamientos o construcciones de varias plantas con una malla regular. La repetición permite aprovechar mejor la ingeniería de detalle y facilita que el taller trabaje con series coherentes.

Esto no significa que el acero necesite una arquitectura monótona. Un buen proyecto puede combinar repetición estructural y riqueza espacial. De hecho, una de las habilidades del arquitecto consiste precisamente en encontrar orden allí donde el usuario percibe diversidad.

5. Adaptación futura

Los edificios viven más de una vida. Cambian las empresas que los ocupan, cambian los usos, cambian las instalaciones y cambia la manera en que entendemos el espacio. Una estructura concebida únicamente para la fotografía del día de inauguración puede convertirse con el tiempo en una jaula demasiado rígida.

El acero permite plantear conexiones mecánicas, refuerzos localizados, sustitución de determinados elementos y ampliaciones que pueden estudiarse con cierta claridad. El diseño para deconstrucción lleva esta idea un paso más lejos: considera desde el proyecto inicial cómo podría desmontarse la estructura y qué elementos podrían conservar valor al final de su primera vida útil.

Roxas et al. sitúan precisamente esta relación entre diseño, ensamblaje y futura deconstrucción dentro de las líneas de desarrollo del DfMA y DfD. La idea resulta especialmente interesante para quien mira un edificio como patrimonio a largo plazo: adaptar puede ser económicamente y materialmente más razonable que demoler y empezar de nuevo (Roxas et al., 2023).

La flexibilidad, aun así, tiene límites. No basta con que los pilares sean metálicos para que un edificio pueda crecer indefinidamente. Cimentaciones, estabilidad horizontal, uniones, protección frente al fuego, fachadas e instalaciones deben haber contemplado esa posible transformación.

6. Coordinación digital y BIM

En una estructura fabricada fuera de la obra, el modelo digital deja de ser una simple representación del edificio. Se convierte en una herramienta para coordinar geometrías, detectar interferencias y organizar el ensamblaje.

Esto es especialmente relevante cuando instalaciones y estructura comparten una franja muy limitada del edificio. Una perforación en una viga, un conducto que atraviesa una zona de unión o una bajante situada en el lugar equivocado pueden crear problemas caros si se descubren después de fabricar.

BIM permite anticipar parte de esos conflictos, pero no actúa por sí mismo. Un modelo lleno de información incorrecta sigue siendo incorrecto. Lo que aporta valor es la coordinación entre arquitectura, ingeniería estructural, instalaciones, fabricación y montaje alrededor de un modelo coherente.

Desde mi perspectiva, ahí reside una de las aportaciones más interesantes de la industrialización: obliga a conversar antes. Y en construcción, muchas patologías económicas y constructivas nacen precisamente de conversaciones que llegaron demasiado tarde.

Qué factores pueden hacer preferible otra solución estructural

Qué debes saber: El acero pierde parte de su atractivo cuando el proyecto es pequeño, la industria local favorece otros sistemas, el acceso dificulta el transporte, el ambiente exige mucha protección o las necesidades de fuego, acústica y masa resultan especialmente severas. En esos casos, hormigón, sistemas mixtos u otras alternativas merecen una comparación detallada.

Un material puede ser técnicamente excelente y económicamente inadecuado para un proyecto concreto. La buena ingeniería empieza cuando aceptamos esa posibilidad.

En una vivienda pequeña y convencional, por ejemplo, quizá exista una cadena local de hormigón, albañilería y mano de obra mucho más desarrollada que la fabricación metálica. Si para levantar una estructura relativamente sencilla necesitas desplazar equipos, contratar un taller lejano y movilizar una grúa de gran capacidad durante muy pocas jornadas, la industrialización puede perder parte de sus economías.

La logística puede producir una contradicción similar. La prefabricación reduce operaciones en obra, pero las piezas tienen que llegar físicamente a ella. Calles estrechas, puentes con restricciones, curvas cerradas, solares interiores o ausencia de espacio para posicionar una grúa pueden obligar a fragmentar los elementos y multiplicar uniones.

1. Fuego, corrosión y mantenimiento

El comportamiento frente al fuego debe incorporarse desde el inicio. El acero pierde capacidad resistente y rigidez a medida que aumenta su temperatura, de modo que algunos edificios necesitan sistemas de protección para alcanzar las prestaciones exigidas por el proyecto.

Esas soluciones pueden resolverse mediante pinturas intumescentes, morteros, revestimientos u otras estrategias según el caso. La cuestión económica no está únicamente en el precio inicial. También importan el mantenimiento, la exposición del perfil, el acabado arquitectónico y la facilidad de inspección.

Con la corrosión sucede algo parecido. En ambientes interiores poco agresivos, el problema puede gestionarse con sistemas habituales de protección. En emplazamientos industriales, marinos o especialmente expuestos, la estrategia necesita mucha más atención.

Un edificio cercano al mar, por ejemplo, debe leerse desde su atmósfera antes de enamorarse de una solución material. La arquitectura pertenece al territorio incluso cuando la estructura queda oculta detrás de una fachada.

2. Acústica, vibraciones y masa

Los sistemas ligeros pueden exigir un diseño más cuidadoso cuando existen requisitos acústicos elevados o sensibilidad frente a vibraciones. La masa de determinados forjados de hormigón puede resultar útil para controlar ruido y aportar sensación de solidez bajo determinadas condiciones.

En estructuras metálicas existen soluciones mixtas y sistemas de forjado capaces de ofrecer un comportamiento excelente, pero debemos comparar el paquete completo. Añadir capas, falsos techos, recrecidos, soluciones flotantes y sistemas de desacoplamiento puede alterar la ventaja inicial de ligereza.

Algo similar ocurre con la inercia térmica. La estructura no es el único componente que determina el comportamiento energético de un edificio, aunque la masa disponible puede influir en determinadas estrategias pasivas. De nuevo, la cuestión no se resuelve mirando un material aislado.

Sistemas estructurales · comparación

Acero, hormigón y sistema mixto: cómo cambia cada criterio de proyecto

La elección estructural no depende de una sola propiedad. Peso, luces, velocidad de ejecución, flexibilidad, industrialización, fuego y logística deben analizarse conjuntamente según las condiciones reales del proyecto.

Acero

Solución estructural basada principalmente en elementos metálicos.

Hormigón

Solución basada principalmente en elementos de hormigón estructural.

Sistema mixto

Combina materiales y sistemas para aprovechar prestaciones complementarias.

Comparación orientativa entre estructuras de acero, hormigón y sistemas mixtos según siete condicionantes habituales de proyecto.
Criterio Acero Hormigón Sistema mixto
Peso propio Generalmente contenido para una capacidad resistente dada. Generalmente mayor. Intermedio según configuración.
Grandes luces Favorable en muchas tipologías. Variable; puede requerir soluciones específicas. Puede resultar favorable.
Velocidad potencial Alta si existe fabricación previa y buena coordinación. Variable según sistema y prefabricación. Alta en determinadas configuraciones.
Flexibilidad futura Puede ser elevada si uniones y reservas se diseñan para ello. Generalmente más condicionada. Depende del esquema elegido.
Industrialización Alta. Alta mediante prefabricación. Alta.
Respuesta al fuego Requiere diseño y, con frecuencia, protección específica. Favorable por la propia masa y recubrimientos. Depende de la solución.
Logística Piezas ligeras respecto a su capacidad, pero exige transporte y grúa. Elementos prefabricados pueden resultar pesados. Requiere coordinación de varios sistemas.

Lectura técnica: esta comparación no establece un sistema estructural universalmente superior. Un mismo criterio puede ganar o perder relevancia según la luz, geometría, cimentación, logística, protección frente al fuego, nivel de prefabricación y estrategia de ejecución prevista para cada proyecto.

La tabla sirve para descartar una tentación frecuente: buscar un ganador universal simplemente no existe. Incluso dentro de un mismo edificio puede ser razonable combinar materiales. Un núcleo de hormigón puede aportar rigidez y masa, mientras una estructura metálica resuelve determinadas luces; un forjado mixto puede aprovechar el trabajo conjunto de acero y hormigón.

Desde una mirada arquitectónica, los sistemas híbridos son particularmente interesantes porque dejan de preguntar «¿qué material es mejor?» y formulan una cuestión mucho más fértil: «¿qué material tiene más sentido en cada parte del edificio?».

Ahí aparece una arquitectura más adulta. La materia deja de ser una bandera y se convierte en una respuesta.

Qué revisar antes de decidir el sistema estructural de un edificio

Idea final: Antes de elegir una estructura debes leer el edificio como un conjunto: uso, geometría, terreno, plazo, fabricación, accesos, fuego, mantenimiento y posibles transformaciones. La solución adecuada aparece al comparar esos factores con costes reales y capacidad industrial disponible. Elegir primero el material y justificarlo después suele conducir a decisiones más pobres.

Llegados a este punto, cuándo conviene elegir una estructura de acero para un edificio puede transformarse en una pregunta mucho más operativa: ¿qué información necesito para comparar alternativas con criterio?

La respuesta empieza por abandonar el precio por tonelada, por metro cúbico o por metro cuadrado como único indicador. Una estructura afecta a la cimentación, a los plazos, a la logística, a los cerramientos, a las instalaciones y al mantenimiento. Por eso debería compararse el coste global del sistema y no únicamente el coste de su esqueleto resistente.

Checklist previo a la decisión

1. Arquitectura y uso

  • ¿Qué uso tendrá el edificio?
  • ¿Necesita plantas diáfanas o puede admitir una malla densa de pilares?
  • ¿Qué luces plantea la arquitectura?
  • ¿Qué altura libre y canto de forjado están disponibles?
  • ¿Existe posibilidad razonable de cambio de uso?

2. Estructura y terreno

  • ¿Cuántas plantas tendrá el edificio?
  • ¿Qué cargas permanentes y variables debe soportar?
  • ¿Qué indica el estudio geotécnico?
  • ¿La cimentación puede condicionar económicamente el proyecto?
  • ¿Se trata de una ampliación sobre una estructura existente?

3. Plazo, fabricación y montaje

  • ¿El calendario permite cerrar pronto la ingeniería?
  • ¿Existe suficiente repetitividad para aprovechar fabricación industrial?
  • ¿Hay talleres y montadores con capacidad adecuada?
  • ¿Cómo llegarán las piezas a la parcela?
  • ¿Dónde se posicionará la grúa?
  • ¿Existe espacio de acopio o será necesario organizar entregas secuenciadas?

4. Prestaciones durante la vida útil

  • ¿Qué resistencia frente al fuego debe alcanzarse?
  • ¿Qué exposición ambiental tendrá la estructura?
  • ¿Cómo se inspeccionará y mantendrá?
  • ¿Existen exigencias acústicas o de vibraciones especialmente altas?
  • ¿Se prevén ampliaciones, desmontajes o cambios importantes?

5. Economía del proyecto

  • ¿Cuál es el coste completo de la solución instalada?
  • ¿Cómo repercute el peso en cimentaciones?
  • ¿Qué valor económico tiene acortar el calendario?
  • ¿Qué mantenimiento requerirá el edificio?
  • ¿La flexibilidad futura tiene valor para el propietario o promotor?

Este último bloque merece especial atención. Una semana de estructura no tiene el mismo valor económico en todos los proyectos. Para un promotor, adelantar la entrada en explotación puede tener una repercusión; para un propietario que construye una vivienda sin urgencia comercial, quizá sea secundaria. La ingeniería debe entender también esta dimensión temporal del dinero.

Ingeniería, fabricación y montaje deben hablar el mismo idioma

Cuando una comparación conduce hacia una solución industrializada, la relación entre proyectista, fabricante y montador adquiere mucho peso. Las decisiones estructurales deben poder fabricarse con las tolerancias previstas, transportarse por la ruta disponible y ensamblarse en el orden estudiado.

En ese contexto resulta útil observar modelos empresariales que integran varias de estas fases. Jansa Metal desarrolla edificios con estructura de acero mediante procesos que vinculan ingeniería, modelado, fabricación y montaje.

Eso no elimina la necesidad de comparar proveedores, soluciones, alcance contractual o coste. Una estructura industrializada sigue necesitando un proyecto bien definido, responsabilidades claras y control técnico. La concentración de fases puede mejorar la coordinación; el resultado final dependerá de cómo se diseñe y gestione el proceso.

Un ejemplo práctico de preselección

Imagina un edificio terciario con plantas abiertas, necesidad de ejecutar la obra en un calendario exigente y previsión de reorganizar los espacios durante su vida útil. El terreno obliga además a prestar atención al peso que llega a cimentación.

En ese escenario, desarrollar una alternativa metálica tendría sentido. La libertad de luces, la reducción de masa, la fabricación previa y la futura adaptabilidad responden a problemas concretos.

Ahora añadamos otra información: el solar se encuentra en una calle con accesos muy limitados, la protección frente al fuego exigida tiene una repercusión importante y existe una industria local de prefabricado de hormigón especialmente competitiva.

La conclusión cambia. El acero continúa dentro de la comparación, pero deja de ser una respuesta evidente. Ahí es precisamente donde empieza la buena decisión de proyecto: cuando las ventajas dejan de enumerarse y empiezan a ponderarse.

Elegir estructura es elegir cómo quiere vivir el edificio

La estructura permanece cuando muchos otros componentes han sido sustituidos. Durante la vida de un inmueble cambiarán instalaciones, acabados, divisiones interiores e incluso usos; el esqueleto seguirá condicionando lo que el edificio puede llegar a ser.

Por eso me parece pobre decidirlo únicamente por hábito o por precio inicial. Arquitectura, ingeniería, geotecnia, fabricación, logística y economía forman parte de la misma conversación. La solución metálica puede ofrecer una respuesta extraordinariamente precisa cuando el proyecto necesita ligereza, grandes luces, fabricación controlada o capacidad de transformación. En otros escenarios, el hormigón, un sistema mixto u otra estrategia pueden responder mejor.

La construcción industrializada de 2026 nos recuerda algo que la buena arquitectura conoce desde hace mucho: construir consiste en anticipar. El valor no está simplemente en fabricar más deprisa. Está en pensar antes, coordinar mejor y dejar menos decisiones importantes para el momento en que una grúa espera en la calle y cambiar de idea empieza a resultar caro.

El material adecuado no debería elegirse por fidelidad previa. Debería emerger de las necesidades del edificio, de su lugar, de su tiempo y de la vida que esperamos que pueda albergar.

Nota técnica y de responsabilidad

Este contenido tiene carácter exclusivamente informativo y divulgativo. Las comparaciones entre acero, hormigón y sistemas mixtos, así como las matrices de decisión incluidas en el artículo, no sustituyen el cálculo estructural, el proyecto técnico ni la evaluación realizada por profesionales competentes.

La idoneidad de un sistema estructural depende de numerosas variables, entre ellas la geometría, las cargas, la luz entre apoyos, las condiciones geotécnicas, la cimentación, la protección frente al fuego, la durabilidad, la logística, el proceso constructivo, el mantenimiento y la normativa aplicable en cada proyecto.

Expresiones como «favorece estudiar acero», «comparar alternativas» o «puede penalizar» deben entenderse como orientaciones preliminares para organizar el análisis, no como una recomendación automática de material ni como una conclusión de diseño.

Importante: cualquier decisión que afecte a la seguridad, estabilidad, resistencia, protección frente al fuego, cimentación o ejecución de una estructura debe verificarse mediante cálculos, normativa vigente, documentación del proyecto y criterio técnico profesional.

Referencias consultadas:

  • Ministerio de Vivienda y Agenda Urbana. (2026, 8 de mayo). Vivienda abre la consulta pública previa sobre una nueva línea de ayudas para impulsar la industrialización de la construcción. La Moncloa.
  • Roxas, C. L. C., Bautista, C. R., Dela Cruz, O. G., Dela Cruz, R. L. C., De Pedro, J. P. Q., Dungca, J. R., Lejano, B. A., & Ongpeng, J. M. C. (2023). Design for Manufacturing and Assembly (DfMA) and Design for Deconstruction (DfD) in the construction industry: Challenges, trends and developments. Buildings, 13(5), 1164.
